11月14日,动力部根据机场预防性试验计划完成2024年度变电站预防性试验,主要涉及110kV空港变、35kV中心变、T3、T4以及迎宾楼等共18座变电站。

本次试验工作历时数月,主要内容包括交流耐压试验、直流耐压试验、直流电阻试验、绝缘试验及电缆试验等。为保证试验工作的顺利开展,电力保障室高度重视,提前进行了周密的部署,对停电区域提前研判,对受影响单位通过电话和公告的形式通知到位。同时,组织值班和试验人员召开了专班会议、班前会,对预防性试验工作进行了合理安排,为试验工作的有序推进提供了强有力保障。

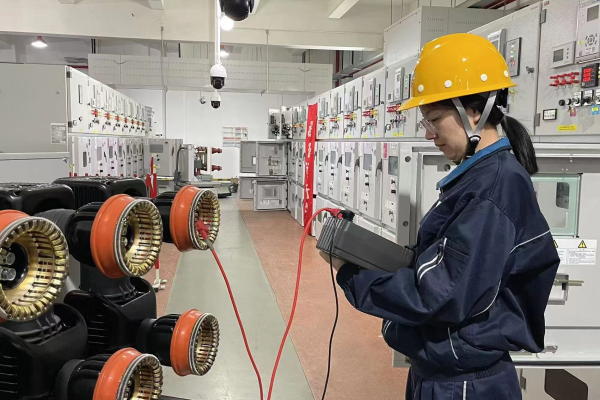

在试验现场,值班和试验人员严格按照标准化作业流程进行操作。首次采用红布幔对带电设备进行隔离,防止现场工作人员误入带电间隔。试验过程中总共发现设备缺陷共7处,主要为断路器底盘机构卡壳、电缆爬电以及柜子地刀机构卡住等问题,均已得到修复。
接下来,动力部将继续秉承“安全第一、预防为主”的原则,加强设备巡检和故障排查力度,及时发现并消除安全隐患。同时,还将加强与相关部门的沟通协作,共同构建安全的电力供应体系,为机场提供更加可靠的电力服务。(戴健忠 朱腾飞)
