机电部完成杭州机场78座变电站预防性试验
发布时间:2025-12-23 作者:朱腾飞 阅读量:20

12月23日,机电部历经三年,顺利完成杭州机场110kV空港变、35kV中心变、航站楼、交通中心以及场区等共78座变电站的预防性试验工作。

本次试验工作主要内容包括一次、二次电气设备的预防性试验、局部放电试验、振荡波试验、孔洞封堵等,同时对发现的问题进行处理。为保证试验工作的顺利开展,电力保障科制定了详尽的试验方案与应急预案,结合航班动态和供电负荷压力,精准划分试验窗口期,充分利用夜间等低负荷时段进行作业,最大限度减少对机场正常运行的影响。

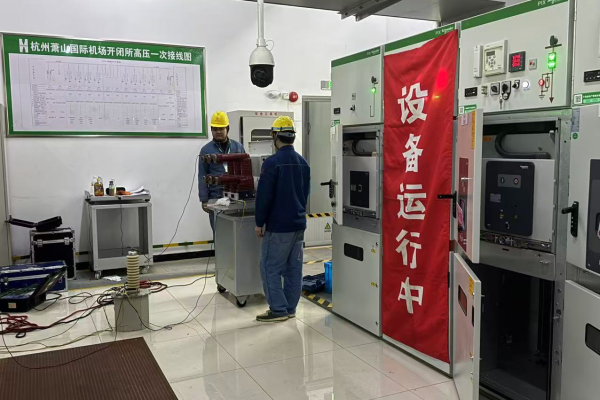

试验现场,值班和试验人员严格执行“两票三制”,现场采用红布幔对带电设备进行隔离,监护人员全程值守,确保试验过程零事故、零差错。试验过程中,对于设备断路器底盘机构卡壳、电缆爬电、柜子地刀机构卡住以及带电显示器故障等问题进行了处理,将隐患消除在萌芽状态,实现了“检、修、验”闭环管理。

据统计,本次预防性试验共检测高低压设备数千台(套),执行操作票和工作票数百张,所有关键设备试验合格率达到100%。试验全面掌握了机场电网设备的真实运行状态,优化了设备性能参数,显著提升了供电系统的可靠性与稳定。(朱腾飞)
