机电部协同数科公司完成弱电机房ATS修复工作
发布时间:2026-01-30 作者:孟栋栋,胡亮亮,姜泽宇,陈庆认 阅读量:39

1月30日凌晨,机电部联合数科公司历时3个工作日,成果利用航后时间完成7个弱电机房的ATS(自动转换开关)功能修复,为春运期间弱电机房的供电安全提供了有力保障。

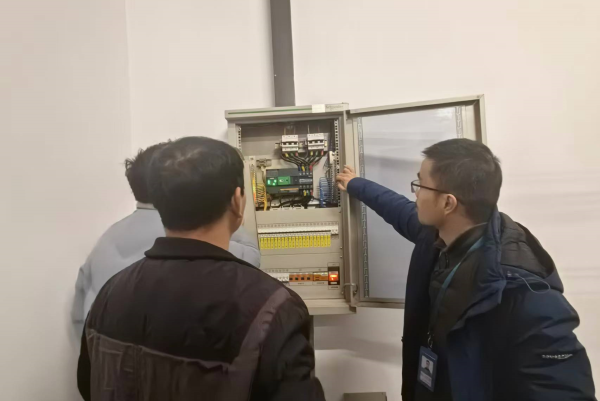

此前,为确保弱电机房供电系统安全稳定,机电部联合数科公司对T4和交通中心的172个弱电机房的强电箱开展了全面检测,发现包括T4SCR36、T4SCR37在内的7个机房存在ATS自动切换功能失效隐患,原因为箱内线路接线错误,存在供电风险。

为最大限度降低线路整改对运行的影响,机电部在整改前对涉及的业务承载情况进行了全面评估,明确施工整改对生产系统、监控系统、红线门等重要业务的影响范围,并与安护部和使用单位充分沟通,一同制定详细作业方案。所有施工均安排在航班运行结束后进行,最大限度降低对系统运行与航班保障的影响,通过对线路的整改,ATS功能恢复正常。

此次ATS功能的修复,不仅消除了弱电机房供电安全隐患,也展现了各部门之间高效协同、主动作为的责任担当。接下来,机电部、数科公司将持续加强设备巡检与维护,确保各类设施状态良好,为旅客平安出行、航班有序运行筑牢安全基础。(孟栋栋 胡亮亮 姜泽宇 陈庆认)
