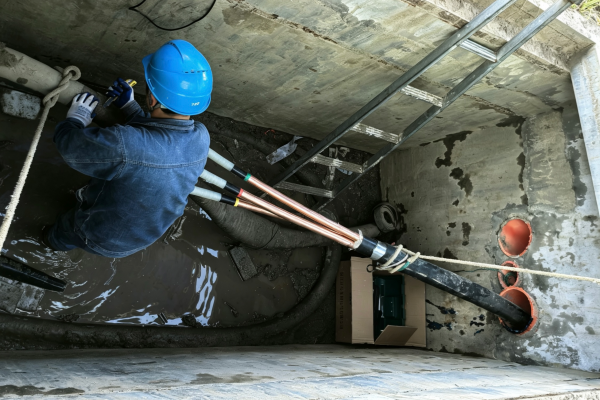

5月18日,机电部顺利完成因104国道萧山段施工影响的35kV机场3669线线路导改工程,导改线路长2.3公里,共有6处电缆接头。

为确保工程安全、高效、有序推进,施工前,机电部组织专业技术人员多次深入现场勘察,结合机场运行需要和周边环境特点,优化制定了详细的施工方案,明确施工流程、技术标准和安全管控要点,对施工人员进行了全面细致的技术交底。导改过程中机电部派技术骨干多次现场对接,确保新路径度不会对后期的施工产生影响及在土地红线范围内减少后期运维过程与土地产权单位的沟通协调。同时向国网杭州市萧山区供电公司报备停电方案,协调缩短停电时间,并提前发布单路停电通知,最大限度降低停电风险。
35kV机场3669线外线电缆专项迁改顺利完工,保障了属地国道提质改造工程按既定节点全速推进,畅通区域全域主干交通出行脉络;同时,新的电缆路径安全裕度更广,为机场供电提供了安全保障。(王超俊 朱腾飞)
