1月12日晚19点至13日凌晨2点,基建部顺利完成浙航路机场内部段拓宽和修缮工程涉及到的给水管切换工作,仅用一夜时间顺利完成了关键的给排水管切换工作,为浙航路工程的后续推进奠定了坚实基础。

浙航路改造项目(航谐路以西至机场西围界段)建设内容为将该段浙航路由两车道扩宽为四车道,配套改造雨污水及综合管网、道路路灯、标志线等附属设施。道路总长约589米,先行实施段167米已完成,本次实施剩余的422米即为浙航路机场内部段拓宽和修缮工程。
项目施工区域内的原给水管需迁出,涉及厦航货运、汉莎食品等沿线驻场单位供水,迁改工作极为关键。基建部高度重视,提前与动力部、厦航货运、汉莎食品等相关部门开展多轮对接,将施工开始时间定于周末晚上,提前发布停水通知并建立沿线驻场单位微信沟通协调群,确保信息通报及时,提示沿线驻场单位及部门提前做好储水准备,最大限度地减少施工对沿线驻场单位运营的影响。同时周密制定专项施工方案与应急方案,并协同动力部提前试关阀门,确保前期各项准备工作万无一失。

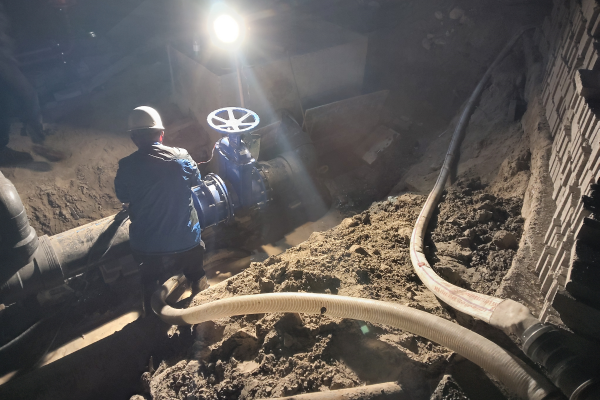

12日晚19点,基建部与动力部协同配合,会同施工、监理等参建单位熬夜奋战,紧张有序地完成阀门关闭截断供水、泄压、既有管道切割排出余水、新装管道接入、临时后座支墩施工、管道冲洗及恢复供水等作业,于凌晨2点完成此次给水管迁改工作并顺利通水,对沿线驻场单位正常运营未造成影响。
后续,基建部将做好施工组织,减少对沿线驻场单位的影响,全力以赴确保工程安全、质量和进度。(裘刘中 杨贞德)
